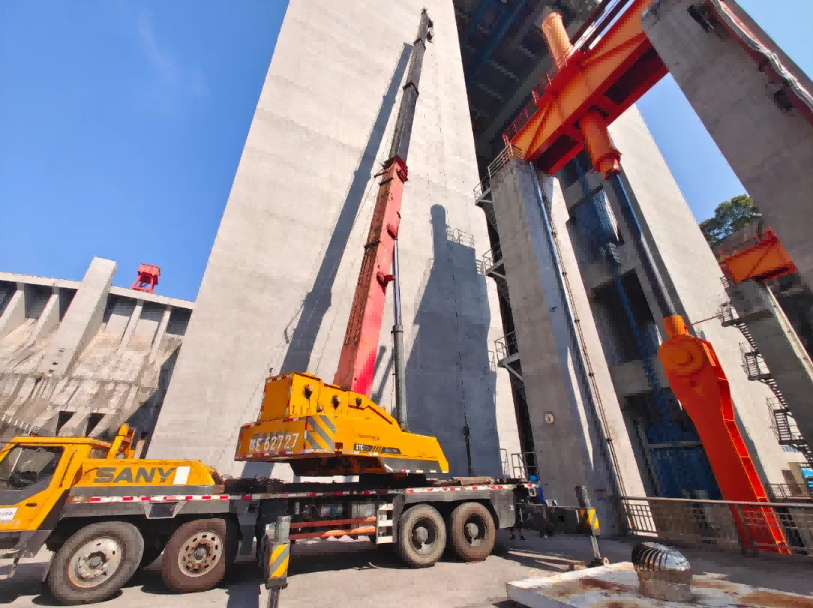

本次检修旨在全面提升设备设施性能,优化设备技术状态,进一步总结掌握设备运维规律。检修内容涵盖金结、液压、电气、水工、公共设施、专项检测、
调试及试验等共60个主体项目,并计划实施17项自修维护和22项日常修理项目,为设备“强身健体”。
据悉,本次检修将分为船厢停位62m高程、阶段性调试、船厢停位175m高程、船厢升降配合检修及联合调试五个阶段推进,面临工期紧、任务重、难度高、风险大等多重挑战。
为确保检修施工顺利推进,三峡局早谋划、早部署,全力做好技术、人力、物资和备件储备,积极配合三峡集团流域枢纽运行管理中心完成施工方案审核、检修备件制造验收等前期工作,同时,协调中国船舶集团武汉船舶工业有限公司、中国葛洲坝集团机电建设有限公司等参修单位完成现场勘察及物资转运,夯实工程基础。
此前,三峡局提前发布停航通告,加强政策宣贯,引导航运企业、船方科学安排运输计划,并与沿江海事部门加强沟通交流、强化联动管控,保障航运秩序稳定。
作为三峡工程的重要通航设施,三峡升船机自2016年试通航以来,已累计安全运行近5万厢次,通过货物超1900万吨,接待游客突破200万人次,是服务长江经济带建设的关键节点。本次检修完成后,其运行可靠性和安全水平将得到进一步巩固提升,为充分发挥三峡枢纽通航效益、助力长江航运高质量发展提供坚实支撑。
