工期过半,葛洲坝二号船闸检修进度超50%

2026-03-24 14:0280长江航运
截至3月23日,为期40天的葛洲坝二号船闸计划性停航检修进入第20天,检修现场井然有序,通航运行安全平稳,检修总体进度超50%,顺利实现工期过半、任务过半。
葛洲坝
目前,已完成左下、右上人字门顶门修理,右下启闭机立箱解体修理,输水廊道气蚀面修补等关键施工任务,同步实施的专项工程已完成机柜上电,进入网络调试阶段。

本次检修工期要求紧、组织难度大、技术标准严,高效的检修不仅得益于精密的组织协调和参修人员的齐心协力,更得益于一批新装备、新技术的推广应用。

据了解,长江三峡通航管理局技术人员自主研发的“人字门同步升降系统与机械保顶系统”、柱塞泵维保工装等新装备,液压阀件超声波清洗、水下焊接技术等新技术都在此次检修中得以推广应用,助力检修提质增效。

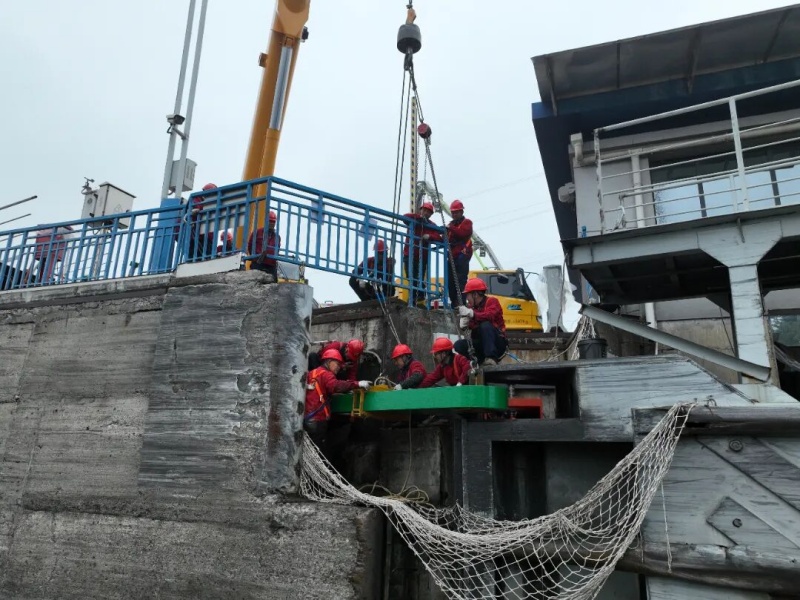

葛洲坝检修
检修通航两不误,在港航企业、船方朋友及沿江海事管理机构、航道管理部门的大力支持下,三峡局科学实施长江干线过坝船舶联动控制,合理安排过坝船舶沿途分区有序锚泊待闸。重点做好三峡北线船闸定期换向运行组织。及时发布葛洲坝三江引航道动态吃水控制标准,引导船方合理配载。统筹三峡北线船闸与葛洲坝一号船闸、三峡升船机与葛洲坝三号船闸匹配运行。组织青年志愿者上船头宣讲政策、听取建议,以优质服务和高效运行确保检修期间通航安全稳定有序。

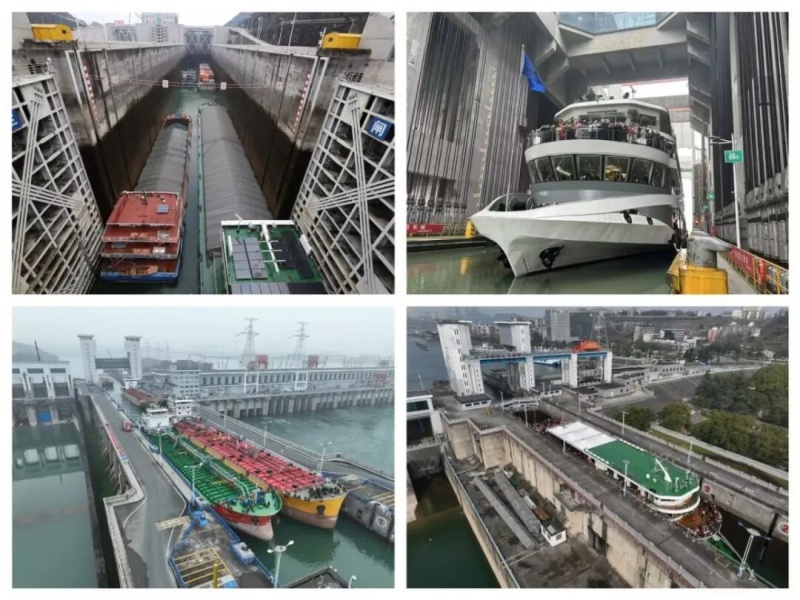

葛洲坝船闸检修
据统计,3月4日-3月23日,三峡北线船闸安全运行292闸次,通过船舶1106艘次、货物477.2万吨;三峡升船机安全运行291厢次,通过旅客3.7万人次;葛洲坝一、三号船闸共安全运行783闸次,通过船舶1472艘次、货物510.8万吨,通过旅客6.3万人次。
